提升公路抗灾能力G243开凭线公路地质灾害防治工程有序推进

日期:2025-11-07

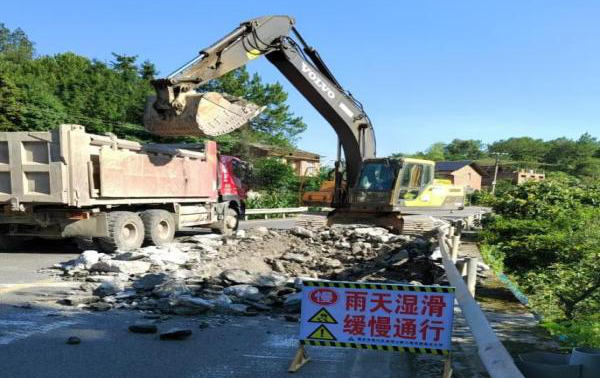

在获得交通运输部2025年第一批三项工程资金补助后,区公路中心立即启动了G243开凭线K318+200-K339+500段公路地质灾害防治工程,该项目起于大观镇观溪,止于大观镇杨家槽。截至目前,已挖除沥青路面624m³,挖除混凝土2183m³,挖除土方3118m³,路基补强面积6237㎡,使用C20片石砼3119m³C20混凝土2183m³,已完成路面工程量超50 %,预计今年11月份完工。

目前,各项防治及配套修复工作按计划稳步开展,工程的推进将有效提升滑坡体边坡稳定性,消除地质灾害隐患,保障群众出行安全。
