中石化重庆页岩气有限公司:
根据《中华人民共和国水土保持法》、《重庆市实施﹤中华人民共和国水土保持法﹥办法》规定,你单位提交的南川页岩气田东胜片区集输管线工程水土保持方案审批申请(项目代码:2019-000291-07-03-001489)和《南川页岩气田东胜片区集输管线工程水土保持方案报告书》收悉。经审查,提出审查意见(见附件2),原则同意该水土保持方案。现批复如下:
一、项目概况

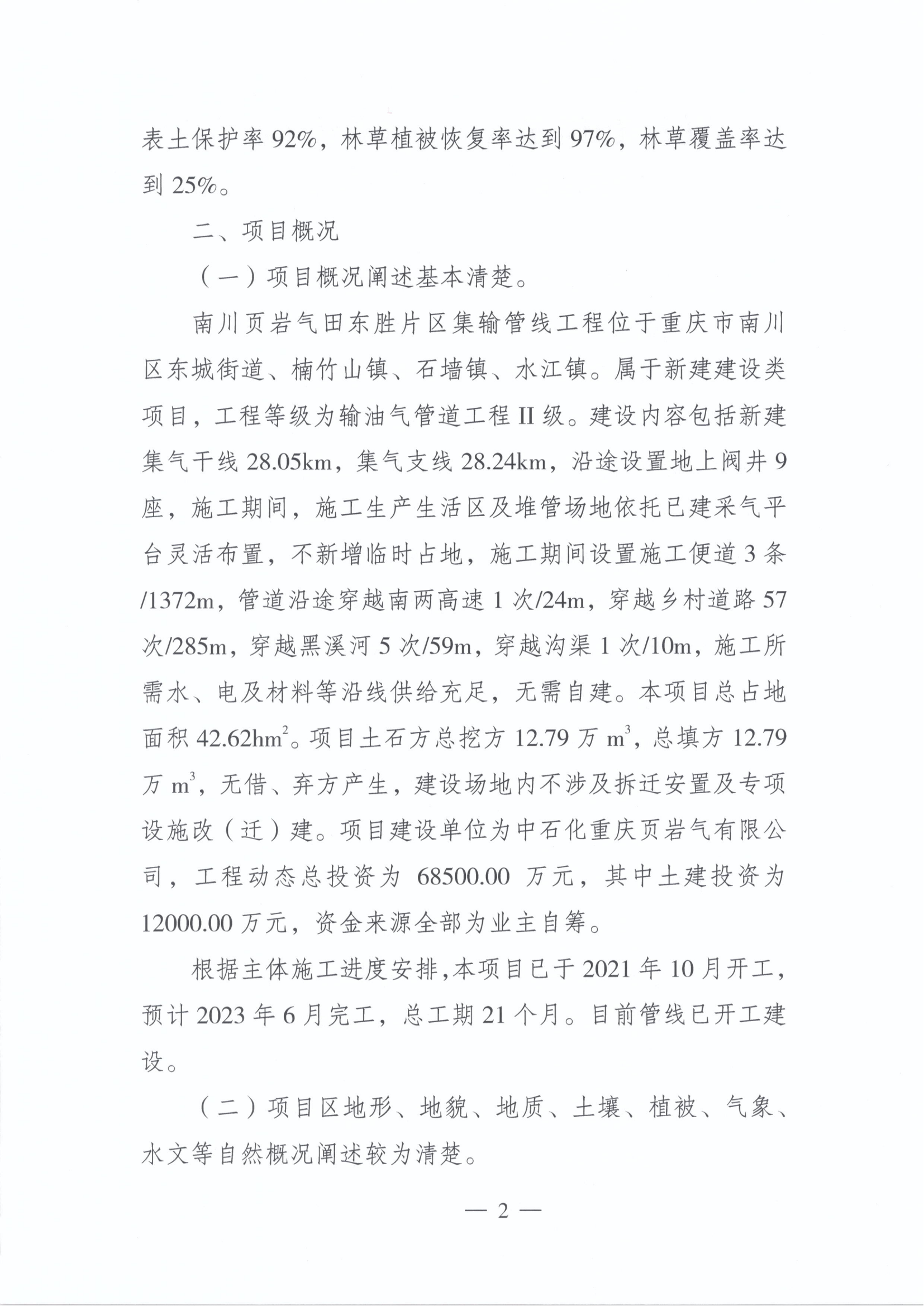

该工程位于南川区东城街道、楠竹山镇、石墙镇、水江镇,
建设性质为新建建设类项目,本方案为补办。该工程主要建设内容为新建集输管线56.29km(其中集气干线28.05km,集气支线28.24km),管沟内同步敷设采出水管线及光缆,沿线预留地面接入阀井9座。
该工程总占地面积42.62hm2,其中永久占地0.01hm2,临时占地42.61hm2。工程总挖方量12.79万m3,总填方量12.79万m3,无借方量及弃方量。工程已于2021年10月开工,计划于2023年6月完工,总工期21个月。工程总投资6.85亿元,其中土建投资1.2亿元。资金来源全部为业主自筹。

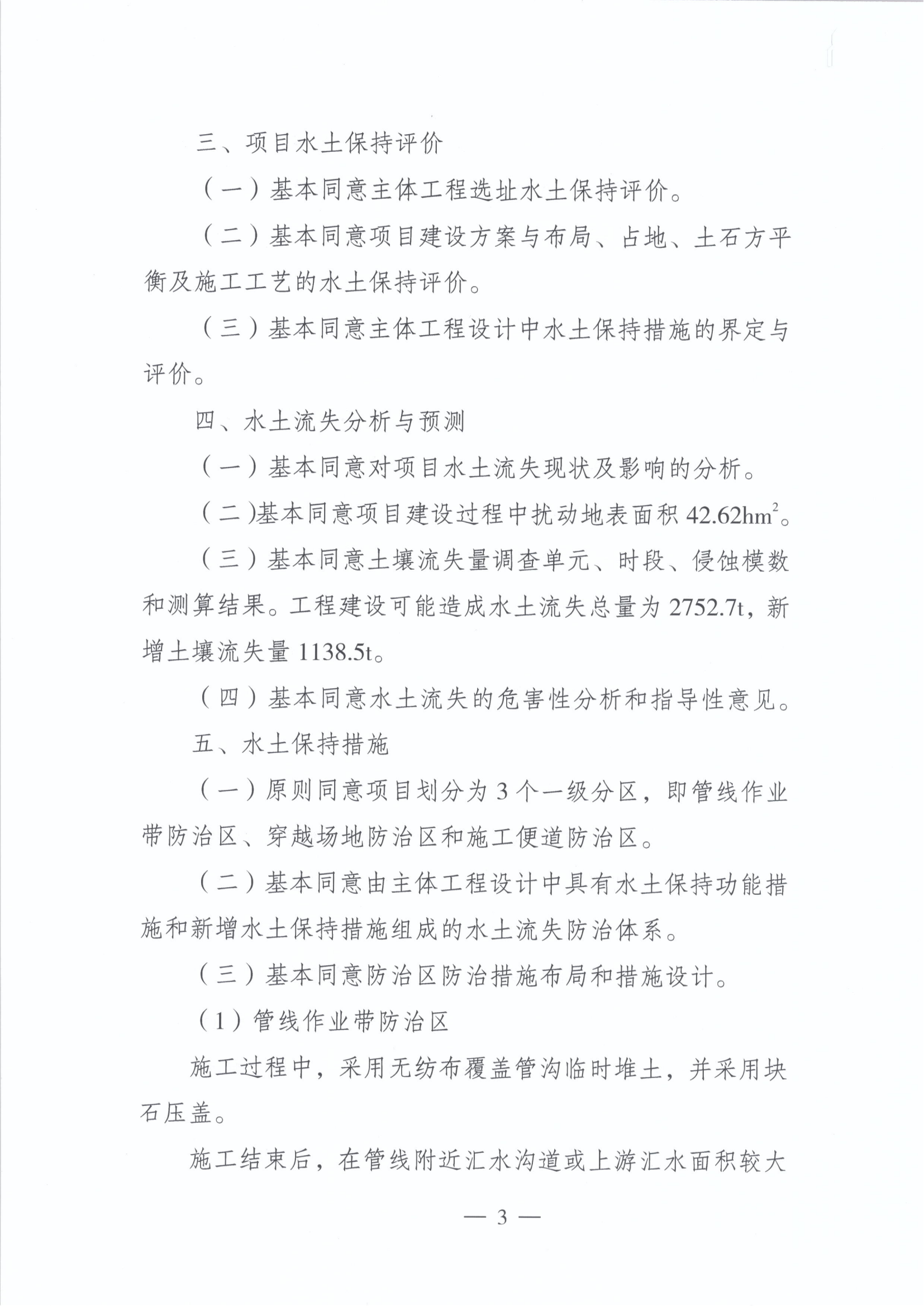

二、水土保持方案总体意见
(一)同意主体工程水土保持评价。
(二)同意水土流失防治执行西南紫色土区建设类一级防治标准。
(三)同意防治目标确定为:水土流失治理度97%;土壤流失控制比1.0;渣土防护率92%;表土保护率92%;林草植被恢复率97%;林草覆盖率25%。
(四)同意确定的水土流失防治责任范围为42.62hm2。

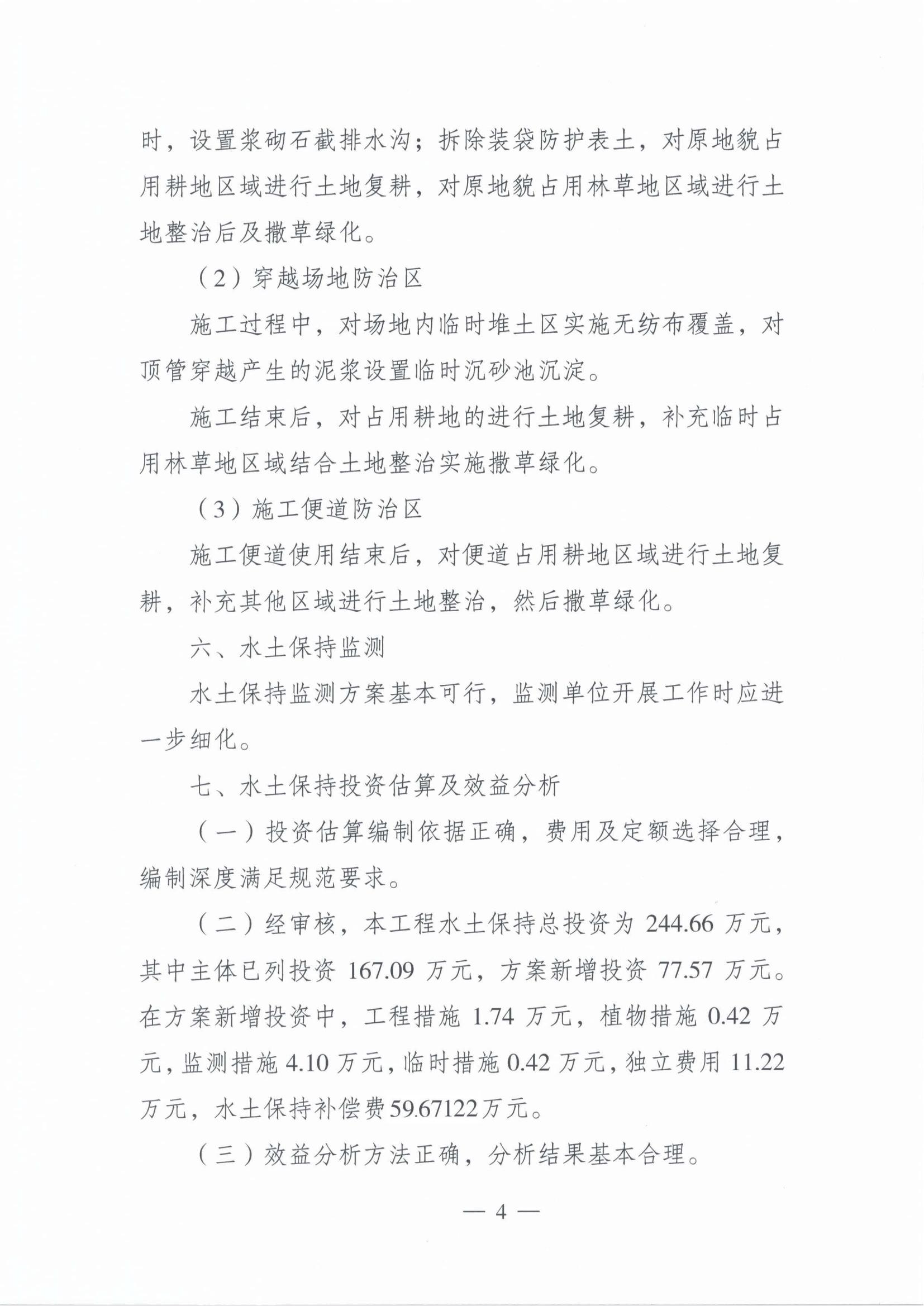

(五)原则同意水土流失防治分区和分区防治措施。
(六)原则同意水土保持方案实施进度安排。
(七)原则同意水土保持监测时段、内容和方法,在开展监测工作时应进一步完善优化。
三、水土保持方案投资
经审核,该项目水土保持总投资244.66万元,其中主体设计已列水土保持投资167.09万元,方案新增水土保持投资77.57万元。方案新增投资中:工程措施投资1.74万元,植物措施投资0.42万元,监测措施投资4.10万元,临时措施投资0.42万元,独立费用11.22万元,水土保持补偿费596712.2元。
四、建设单位应全面落实《中华人民共和国水土保持法》、《重庆市实施<中华人民共和国水土保持法>办法》的各项要求,并重点做好以下工作:
(一)根据水土保持法律法规和规范标准,认真做好项目建设过程中水土流失防治工作,切实落实水土保持“三同时”制度。
(二)依法做好水土保持监测工作,加强水土流失动态监测。在工程建设期间应将水土保持监测季报按规定在网站公开,同时在业主项目部和施工项目部公开,并按规定向我局提交监测季度报告及总结报告。
(三)结合主体工程监理,按照水土保持监理标准和规范开展水土保持工程施工监理,确保水土保持工程建设质量和进度。
(四)本项目的地点、规模如发生重大变化,或者水土保持方案实施过程中水土保持措施发生重大变更的,应按照“渝水〔2016〕83号”规定办理。在水土保持方案确定的弃渣场以外新设弃渣场的,或者因弃渣量增加导致弃渣场等级提高的,生产建设单位应当开展弃渣减量化、资源化论证,在弃渣前编制水土保持方案补充报告,并完成弃渣场变更审批手续。
(五)严格按照批准的水土保持方案和后续设计落实各项水土保持措施,合理安排施工时序和水土保持措施实施进度,严格控制施工期间水土流失。
(六)工程完工后、项目投产使用前应及时组织开展水土保持设施自主验收,并在水土保持设施自主验收通过3个月内,向我局报备验收材料(包括水土保持设施验收鉴定书、水土保持设施验收报告和水土保持监测总结报告等)。
(七)及时向区税务局申报缴纳水土保持补偿费。
五、本行政审批决定有效期限为三年,自批复之日起计算。
此复。
附件:1. 水土保持方案特性表
2. 专家评审意见
重庆市南川区水利局
2023年3月16日
(此件公开发布)
附件1
水土保持方案特性表
项目名称 |
南川页岩气田东胜片区集输管线工程 |
流域管理机构 |
长江水利委员会 |
涉及省市 |
重庆市 |
涉及地市或个数 |
/ |
涉及县或个数 |
南川区 |
项目规模 |
新建194钻井平台-210钻井平台集气干线28.05km,集气支线28.24km。 |
总投资(万元) |
68500 |
土建投资(万元) |
12000 |
动工时间 |
2021年10月 |
完工时间 |
2023年6月 |
设计水平年 |
2023 |
工程占地(hm2) |
42.62 |
永久占地(hm2) |
0.01 |
临时占地(hm2) |
42.61 |
土石方量(万m3) |
挖方量 |
填方量 |
借方量 |
弃方量 |
12.79 |
12.79 |
0.00 |
0.00 |
重点防治区名称 |
乌江赤水河上中游国家级水土流失重点治理区 |
地貌类型 |
低山 |
水土保持区划 |
西南紫色土区 |
土壤侵蚀类型 |
水力侵蚀 |
土壤侵蚀强度 |
轻度 |
防治责任范围(hm2) |
42.62 |
容许土壤流失量〔t/(km2·a)〕 |
500 |
土壤流失预测总量(t) |
2752.7 |
新增土壤流失量(t) |
1138.5 |
水土流失防治标准执行等级 |
西南紫色土区建设类项目一级标准 |
防治目标 |
水土流失治理度(%) |
97 |
土壤流失控制比 |
1.0 |
渣土防护率(%) |
92 |
表土保护率(%) |
92 |
林草植被恢复率(%) |
97 |
林草覆盖率(%) |
25 |
防治措施及工程量 |
防治分区 |
工程措施 |
植物措施 |
临时措施 |
管线作业带防治区 |
主体已列浆砌石排水沟4079m,土地复耕8.59hm2; |
主体已列撒草绿化33.02hm2; |
主体已列堆土无纺布覆盖13706m2。 |
穿越场地防治区 |
主体已列土地复耕0.06hm2,方案新增土地整治0.09hm2; |
方案新增撒草绿化0.09hm2; |
主体已列临时沉砂池5座,临时堆土无纺布苫盖200m2。 |
施工便道防治区 |
主体已列土地复耕0.19hm2,方案新增土地整治0.43hm2; |
方案新增撒草绿化0.43hm2。 |
|
投资(万元) |
132.99(方案新增1.74
万元) |
27.57万元(方案
新增0.42万元) |
9.11万元(方案新增0.42万元) |
水土保持总投资(万元) |
244.66(方案新增投资77.57万元) |
独立费用(万元) |
11.22 |
监理费(万元) |
0.77 |
监测费(万元) |
4.10 |
补偿费(万元) |
59.67122 |
方案编制单位 |
中煤科工重庆设计研究院(集团)
有限公司 |
建设单位 |
中石化重庆页岩气有限公司 |
法定代表人及电话 |
薛巍 |
法定代表人及电话 |
张国荣 |
地址 |
重庆市渝中区长江二路179号 |
地址 |
重庆市南川区西城街道办事处
白果路16号8幢 |
邮政编码 |
400016 |
邮政编码 |
408400 |
联系人及电话 |
米宏星/187*****750 |
联系人及电话 |
徐强/ 182*****258 |
传真 |
023-68725205 |
传真 |
|
电子信箱 |
350786830@qq.com |
电子信箱 |
444207635@qq.com |

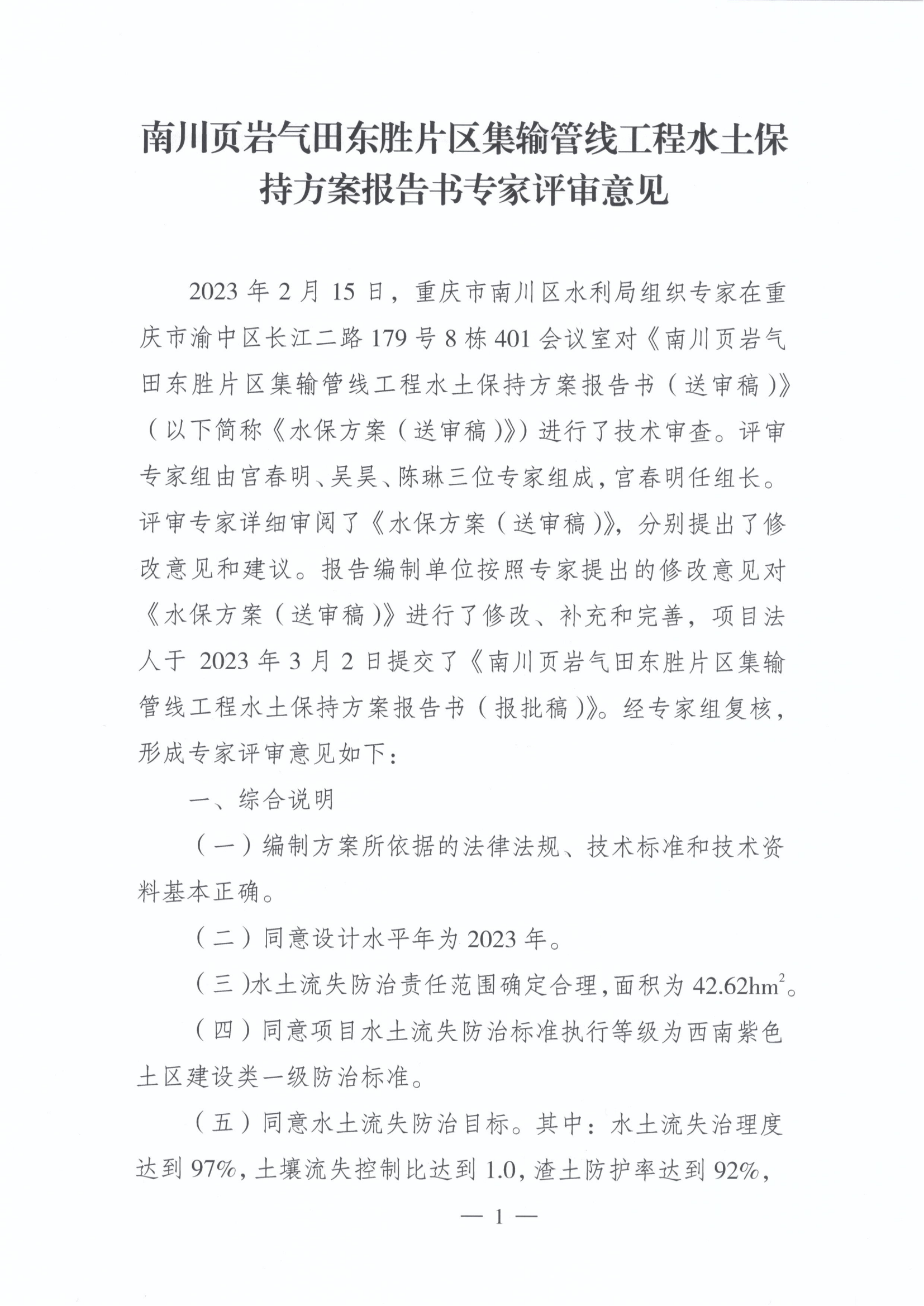

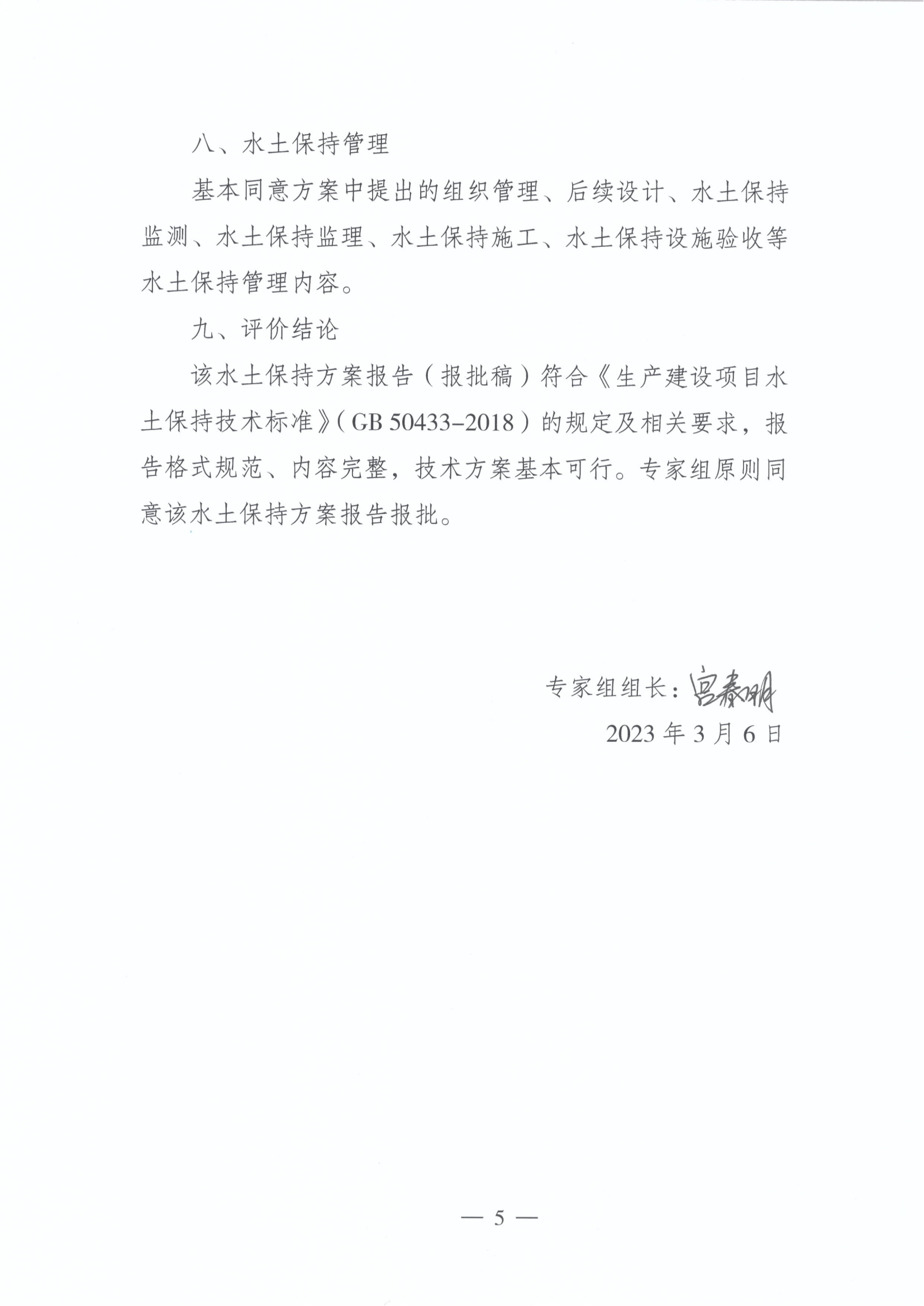

附件2





南川页岩气田东胜片区集输管线工程
水土保持方案评审会专家组名单
姓名 |
职称 |
专业 |
职务 |
主评篇章 |
宫春明 |
高级工程师 |
水保 |
组长 |
全篇 |
陈琳 |
高级工程师 |
水保 |
组员 |
全篇 |
吴昊 |
高级工程师 |
水保 |
组员 |
全篇 |
